一般房屋装修流程是怎样的呢?

日期:2019-06-13 浏览:333


装修是一件很复杂的事情,特别是对于首次装修的业主来说。装修新居首先要了解房屋的装修流程,这样才可以让装修有条不紊的进行。那么一般房屋装修流程是怎样的呢?下面本文将针对房屋装修流程和大家做个分享,期待可以帮助到有需要的朋友们。






一、新房装修先做什么

1、在新房装修前,要先对房屋的构造和大致的空间布局进行了解,随后再去找专业公司制定设计方案。如果对方案不满意的话,可以直接和设计师进行沟通,要求其进行修改。
2、然后要对新房内的房间进行仔细的测量,明确其在装修过程中的地板面积、贴砖面积、墙面漆面积、壁纸面积以及摆放家具的墙面尺寸。




二、新房装修的流程是什么

1、主体拆改:主体拆改是新房装修施工流程的第一个项目,主要包括拆墙、砌墙、铲墙皮和换塑钢窗等。根据设计图纸,先将整体的框架先制作好,然后才能进行安装水电工程。广大业主朋友需要注意的是承重墙是完全不可以动的,甚至连一个孔都不行。

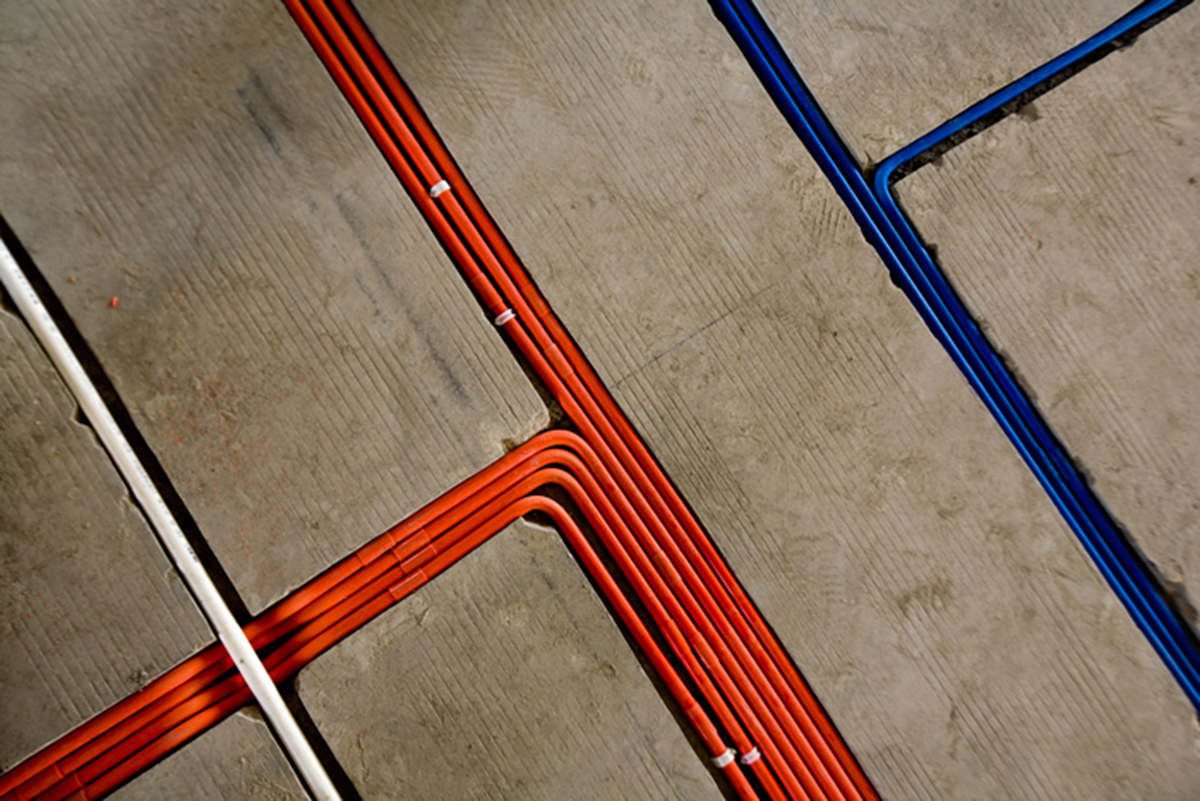

2、水电改造


水电路改造之前,主体结构拆改应该基本完成了。

在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量 ,其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:


①看看油烟机插座的位置是否影响以后油烟机的安装

②看看水表的位置是否合适

③看看上水口的位置是否便于以后安装水槽


水路改造完成之后,最好紧接着把卫生间的防水做了

有些业主一直认为装修开始之前, 一些主料应该事先进场。小编要说的是,除非是主体拆改需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话, 瓷砖、大板放的位置不当,工人搬来搬去很是麻烦,在此提醒注意。






3、贴砖、刷墙面漆


首先,在贴砖之前,应该要先测量好面积大小,然后再进行购买材料,在购买材料的时候,应该多购买一些,以备不时之需。其次,等木工完成之后,也能开始进行刷墙面漆的工作了,主要就是对墙面进行基层处理以及刷面漆等等,在进行墙面装修的时候,要严格按照涂刷工艺的标准进行施工,否则很容易造成墙体表层鼓起或脱落的现象。






4、热水器安装


墙面、地面装修完毕后即可通知热水器送货、安装:热水器安装一般在吊顶之前,燃气热水器一般安装在厨房或者封闭式阳台,如果是电热水器,则安装在卫生间。






5、厨卫吊顶


热水器安装完了的下一步就是吊顶,厨卫吊顶作为安装环节打头阵,在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了,一般都是厨卫吸顶灯、排风扇(浴霸)同时装好,建议面积较小的家庭就不要装太复杂的吊顶,否则会让空间更加狭小,厨房最好安装空调,不然你会后悔,大热天在厨房中烹饪,会非常的难受。卫生间要安装换气扇,不管是否有窗户,都要安装,在冬天的时候可以不用开窗户,直接用换气扇。






6、橱柜安装


吊顶结束后,可以约橱柜上门安装了,同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。烟机灶安装最好能和橱柜安装安排到同一天,方便双方师傅协调。






7、木门安装


在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。装门的同时要安装合页、门锁、地吸。实木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点, 如果家里门洞的高度不一致,需要工人处理成等高这样会比较好看。






8、地板安装


在木门安装的第二天就可以安装地板了, 需要注意以下几个问题:

1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,以地板厂家的实际勘测为准。

2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,但在清扫过程不要用水。






9、开关插座安装


在卫生间里,所有插座和开关都必须是防水的,插座要带盖子,入口处的电灯开关,建议使用感应型或者荧光型,部分位置考虑安装双控开关,省得摸黑。开关插座宁多也不要少, 在布置插座的地方,至少要保留有一个插座。要知道一般家用电器都会越来越多,一旦有了新电器却没有插座时,要想再安装就难了。






10、灯具安装


在装灯具时,如果装上分控开关,可以省去很多烦恼,因为如果只有一个总开关,几盏灯同开同闭,就不能选择光线的明暗,也会浪费电能,而装上分控开关可以随时根据需要选择开几盏灯。如果房屋进门处有过道,在过道的末端最好也装一个开关,这样进后就能直接关掉电源,而不需要再走回门口关灯。






11、五金洁具安装


之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。  前面那些"大件”装好之后,家里仍然十分"生冷”  等到灯具、五金洁具装好之后,家里就“活”了,不夸张地说,你第一次打开龙水看着水“哗、哗”的往出流,心里都会挺美。






12、窗帘杆安装


窗帘杆的安装标志着家装的基本结束,小伙伴们可以歇一口气了,忙的昏天暗地的装修日子终于迎来了曙光。






13、保洁打扫


开荒保洁之前,不要装窗帘,打扫时,家里不要有家具和不必需的家电,要尽量保持更多的“平面”,以便能够彻底的清扫。






14、家具进场


关于家具购买的时间,建议是最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。所以,有的在装修还没开始之前,已经急着把家具都订了,可能会有尺寸不符的问题,不过可以先把家具的大致风格定下来。





毛坯房装修步骤和流程的相关内容就先介绍到这,希望对大家有所帮助,对于毛坯房的装修,装修前一定要先脑补一下装修知识,看了小编的文章,大家有没有理清思路呢?
